Antes das torres chegarem ao campo, existe uma longa jornada de planejamento, licitação, estudos, implantação e gestão ambiental.
Quem já percorreu as estradas brasileiras certamente viu, em algum momento da viagem, torres metálicas atravessando campos, cidades e até regiões de difícil acesso. Elas fazem parte de uma infraestrutura essencial para que a energia produzida em diferentes pontos do país consiga chegar até onde será consumida.
São as linhas de transmissão.
Elas integram uma extensa infraestrutura que permite o transporte de grandes blocos de energia entre regiões e faz parte do Sistema Interligado Nacional (SIN).
Só que essa rede não é estática. Conforme mudam a geração e o consumo de energia e surgem novas necessidades no sistema, também são necessários novos empreendimentos.
É aí que entram os leilões de transmissão da Agência Nacional de Energia Elétrica (ANEEL).
Mas afinal, o que exatamente está sendo leiloado? Por que vence quem oferece o menor valor? E o que acontece depois que uma empresa vence a disputa?
Vamos por partes.

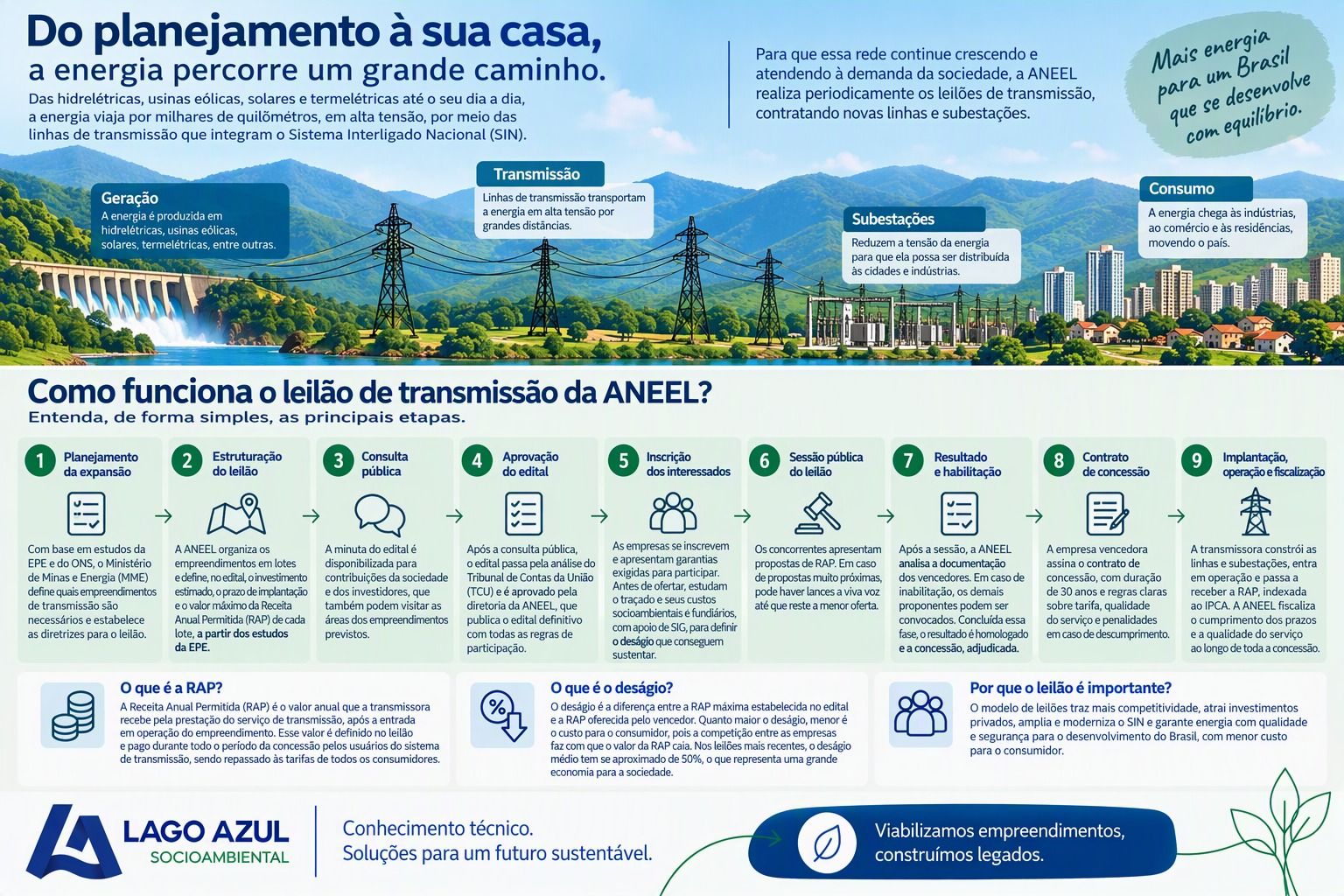

Antes do leilão vem o planejamento
Talvez esse seja um dos pontos menos conhecidos: o leilão não começa no dia da disputa.
Antes de qualquer lote chegar à sessão pública, existe todo um processo de planejamento da expansão.
O Ministério de Minas e Energia (MME) é o responsável pelo planejamento da expansão do setor elétrico. Esse planejamento é consolidado em estudos que determinam quais obras e empreendimentos de transmissão devem ser licitados ou autorizados. A partir das diretrizes do MME e por sua delegação, cabe à ANEEL organizar os leilões para contratar novas concessões de transmissão.
E existe uma dimensão ambiental já nessa etapa.
Documentação da Empresa de Pesquisa Energética (EPE) mostra que o planejamento de transmissão inclui análises de viabilidade técnico-econômica e socioambiental, avaliação socioambiental preliminar de corredores de linhas de transmissão e localização de subestações, além de avaliações vinculadas a questões fundiárias.
Esses estudos são consolidados pela EPE nos chamados Relatórios R, cinco documentos que acompanham cada empreendimento até a publicação do edital:
R1 – Viabilidade técnico-econômica e socioambiental: justifica a necessidade da obra e compara alternativas para definir a solução de referência;
R2 – Detalhamento técnico da alternativa de referência: especifica a configuração das instalações e estima os investimentos;
R3 – Diretriz de traçado e análise socioambiental: define o corredor preferencial e mapeia as interferências ambientais, sociais e legais ao longo dele;
R4 – Caracterização do sistema de transmissão: reúne os requisitos técnicos que vão compor o edital e o contrato de concessão;
R5 – Avaliação fundiária: estima os custos de faixa de servidão, indenizações e demais aspectos fundiários do empreendimento.
Ou seja, muito antes das torres começarem a aparecer na paisagem, existe uma extensa etapa de estudos.
Como os empreendimentos chegam ao leilão?
Os empreendimentos são organizados em lotes.
Um lote pode reunir as instalações que serão objeto daquela concessão. Para quem quiser acompanhar esse mercado mais de perto, a própria ANEEL disponibiliza editais, resultados e acompanhamento das sessões públicas, inclusive com resultados lote a lote e os deságios apresentados pelos licitantes.
É também nesse processo que aparece um dos conceitos mais importantes de todo o leilão:
RAP: Receita Anual Permitida
A Receita Anual Permitida, ou simplesmente RAP, é a receita utilizada para remunerar a prestação do serviço de transmissão.
Em termos simples, podemos pensar assim:
a empresa investe para implantar o empreendimento e, uma vez disponibilizado o serviço, passa a receber a receita correspondente à transmissão conforme as condições da concessão.
É justamente o valor dessa receita que está no centro da competição.
Em um caso recente, por exemplo, a ANEEL estabeleceu para quatro lotes do Leilão de Transmissão nº 1/2026 um teto conjunto de aproximadamente R$ 315,2 milhões de RAP, enquanto as propostas vencedoras somaram cerca de R$ 147,5 milhões.
E isso nos leva ao segundo conceito fundamental.
Afinal, o que é deságio?
Em muitos leilões, imaginamos que vence quem oferece mais dinheiro.
No leilão de transmissão, a lógica da disputa sobre a RAP é diferente.
Os participantes competem oferecendo valores inferiores ao teto estabelecido. A diferença percentual entre a RAP estabelecida para a disputa e a proposta vencedora é chamada de deságio.
Um exemplo simples:
Imagine que determinado lote tenha:
RAP máxima: R$ 100 milhões por ano
e a proposta vencedora seja:
RAP: R$ 65 milhões por ano
Nesse exemplo hipotético, temos um deságio de 35%.
Isso significa que a empresa vencedora aceitou prestar o serviço pela receita anual ofertada na disputa, inferior à RAP máxima.
E essa não é uma diferença pequena quando analisamos empreendimentos de longo prazo.
No Leilão de Transmissão nº 1/2026, por exemplo, a ANEEL informou que os lotes 7 a 10 tiveram deságio conjunto de 53,20%: aproximadamente R$ 147,5 milhões de RAP vencedora diante de um teto de aproximadamente R$ 315,2 milhões. Segundo a Agência, o resultado representou economia estimada de cerca de R$ 4,3 bilhões para os consumidores ao longo dos 30 anos de concessão.
Da proposta à concessão
A sessão pública é a parte mais conhecida do processo, mas vencer a disputa ainda não encerra o leilão.
Depois do resultado, existe a etapa de habilitação.
A ANEEL analisa a documentação dos proponentes vencedores para verificar o atendimento aos requisitos estabelecidos.
No caso dos lotes 7 a 10 do Leilão nº 1/2026, por exemplo, a Agência informou posteriormente que todos os proponentes entregaram os documentos e atenderam aos requisitos de habilitação. Só depois da conclusão bem-sucedida dessa fase ocorreram a homologação do resultado e a adjudicação.
Com a concessão formalizada, começa outra história:
transformar aquilo que estava nos estudos em infraestrutura real.
É preciso desenvolver e implantar linhas, subestações e demais instalações previstas, atendendo aos requisitos técnicos, regulatórios, fundiários, ambientais e aos prazos aplicáveis ao empreendimento.
E onde entra a gestão ambiental?
É justamente aqui que vale ampliar o olhar.
Quando falamos em uma linha de transmissão, não estamos falando apenas de cabos, estruturas metálicas e subestações.
Estamos falando de empreendimentos que atravessam territórios.
Por isso, a dimensão socioambiental não começa apenas quando a obra chega ao campo.
Documentos de planejamento da EPE mostram avaliações socioambientais e fundiárias ainda no processo de planejamento da expansão, incluindo avaliação preliminar de corredores de linhas e localização de subestações.
Há ainda uma etapa pouco visível para quem acompanha o leilão de fora: a preparação das propostas.
Para saber até onde pode ir no deságio, cada concorrente precisa estimar com precisão quanto custará implantar o empreendimento. E isso exige estudar o traçado antes da sessão pública, dentro do corredor definido pela EPE.
Boa parte dessas análises é de natureza socioambiental e depende intensamente de ferramentas de Sistemas de Informação Geográfica (SIG): identificar áreas de vegetação nativa que podem ser preservadas com ajustes de traçado, unidades de conservação, terras indígenas e quilombolas, áreas de preservação permanente, cavidades, sítios arqueológicos, aglomerados urbanos e a situação fundiária das propriedades a serem atravessadas.
Cada um desses fatores altera o custo de supressão, de compensação ambiental, de licenciamento e de indenizações. E, portanto, o lance que a empresa consegue sustentar.
Ou seja: o trabalho socioambiental não começa com a adjudicação. Ele começa quando a empresa ainda está decidindo se, e por quanto, vai disputar o lote.
Depois, conforme o empreendimento avança em seu ciclo de vida, outros estudos, processos de licenciamento, programas, monitoramentos e ações de gestão ambiental passam a fazer parte dessa realidade.
Do planejamento à operação: onde o Grupo Lago Azul atua
É nesse ciclo que a experiência do Grupo Lago Azul se conecta ao setor de transmissão.
O Grupo atua ao longo do ciclo de vida dos empreendimentos, desde os estudos socioambientais e as análises geoespaciais de traçado que apoiam as concorrentes na preparação das propostas ao leilão, passando por diagnósticos e estudos que sustentam processos de licenciamento até monitoramentos e atendimento de condicionantes durante a operação. Entre os principais clientes estão justamente empresas do setor de energia, incluindo concessionárias e operadoras de linhas de transmissão.
Na prática, essa atuação inclui frentes como:
análises socioambientais e geoespaciais pré-leilão, com uso de SIG, para apoiar a avaliação de traçados e a formação das propostas;
estudos e licenciamento ambiental, incluindo estudos de impacto e diagnósticos ambientais e socioeconômicos;
gestão ambiental de empreendimentos;
monitoramentos ambientais, envolvendo diferentes componentes do meio físico e biótico;
programas socioambientais e territoriais, incluindo comunicação social, educação ambiental, relacionamento com comunidades e gestão fundiária;
além da transformação dessas informações em dados, mapas e instrumentos de gestão.
E há ainda uma integração importante entre campo e tecnologia.
Por meio da Lago Azul ESG Tech, os dados podem ser estruturados em soluções como painéis de indicadores e Sistemas de Informação Geográfica (SIG). Isso permite olhar para o empreendimento ambientalmente não apenas como uma sequência de estudos e relatórios, mas como um processo contínuo de planejamento, informação, acompanhamento e tomada de decisão.
Muito antes da primeira torre, o meio ambiente já faz parte do projeto
Um leilão de transmissão pode terminar com uma empresa vencedora e a assinatura de uma concessão.
Mas a trajetória do empreendimento está apenas começando.
Entre aquilo que foi planejado e uma linha efetivamente integrada ao sistema existe um caminho que envolve engenharia, território, licenciamento, implantação, comunidades, monitoramento e gestão.
E é exatamente ao longo desse caminho, dos estudos e planejamento à implantação e operação, que o Grupo Lago Azul coloca sua experiência socioambiental e tecnológica a serviço dos empreendimentos de infraestrutura.
Porque transmitir energia também significa entender e gerir o território por onde ela passa.
Fontes
Agência Nacional de Energia Elétrica (ANEEL): notícia "ANEEL habilita empresas participantes da segunda sessão pública do Leilão de Transmissão nº 1/2026" (gov.br/aneel, 24/07/2026) e quadro-resumo "Resultados LT 1/2026 – 2ª etapa" (03/07/2026).
Agência Nacional de Energia Elétrica (ANEEL): portal de leilões de transmissão, com editais, resultados e homologações: leilao.aneel.gov.br/editalTransmissao.
Empresa de Pesquisa Energética (EPE) / Ministério de Minas e Energia (MME): estudos de planejamento da expansão da transmissão (Relatórios R1 a R5), disponíveis em epe.gov.br.
